​爬架+外墙砌体穿插施工工艺的深度解析与实操指南

2026-08-19 20:32 来源:海蔻通 点击:

爬架+外墙砌体穿插施工工艺的深度解析与实操指南

今天我们聊聊爬架施工的那些事!

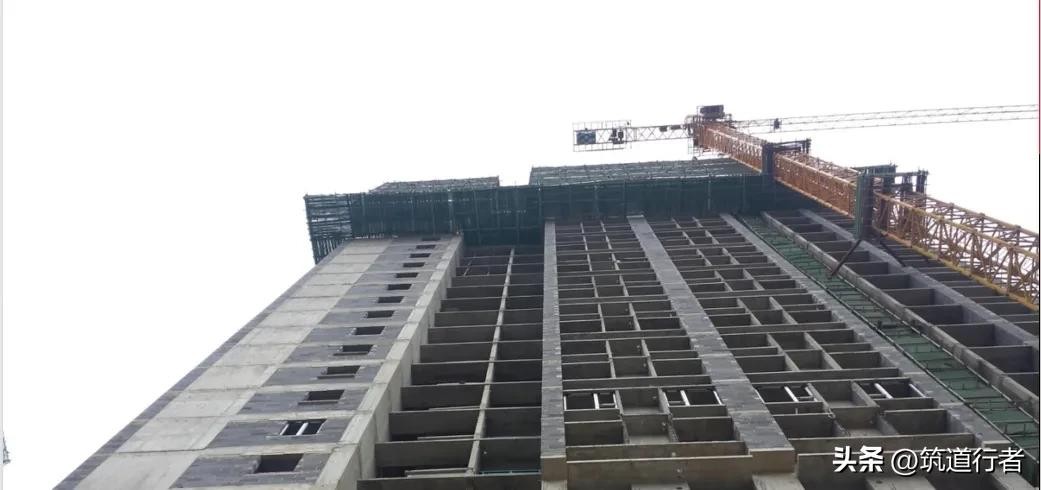

传统脚手架"平面铺开、线性施工"浪费材料,安全无保障。附着式升降脚手架(爬架 )呢?将建筑立面转化为的"垂直装配线”,容易拼装,安全环保,外观漂亮,爬架也很快占领了高层防护市场。

在爬架在广泛使用中,也带来很多安全和技术上的问题需要解决。外架的作用不仅仅是支撑材料,主要是保护工人,减少事故,提高施工效率等方面有重要在角色。

特别是在二次结构施工中,如果组织不好,就会处于无外架施工状态,人员安全无法保障;外围构造柱,施工难度大,施工质量和进度难以保证。

比如:我们过去工地用爬架施工,二次结构施工,人员悬空,外围施工安全无保障,外围的构造柱,无法安装模板,需要后期用吊篮施工,安全也得不到保证。

利用爬架+外墙砌体穿插施工可以 1、降低外墙作业安全风险 2、减少外架工程量,符合两提一减 3、穿插施工,有序,人少,无抢工 4、外立面干净、清爽,具体把这楼层工序穿插图搞清楚,你就组织好了。

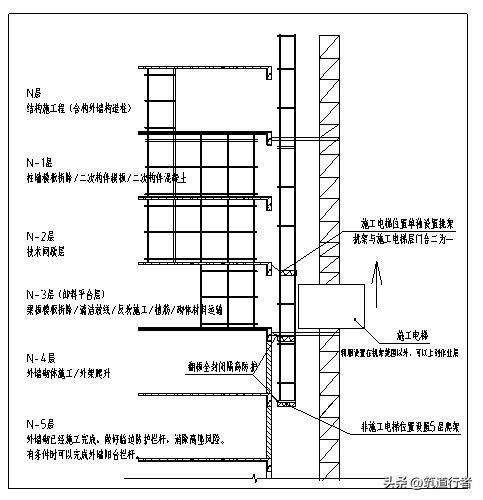

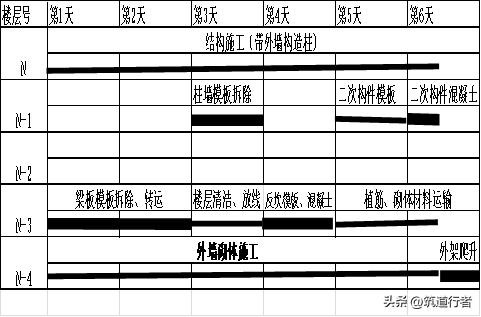

楼层工序穿插图

核心逻辑就是利用自升式爬架逐层提升的特性,在主体结构施工至N层时,在N-4层同步进行外墙砌体施工(上图)。形成"主体结构向上推进→砌体向下延伸"的立体流水线。

楼层各工序施工进度

楼层各工序施工进度

具体穿插施工内容:

N层:结构施工

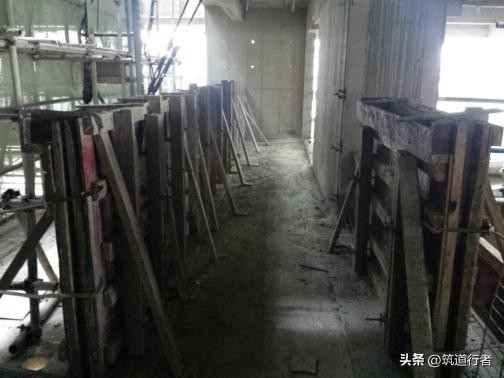

N-1层:柱墙模板拆除

N-2层:技术间歇层

N-3层:

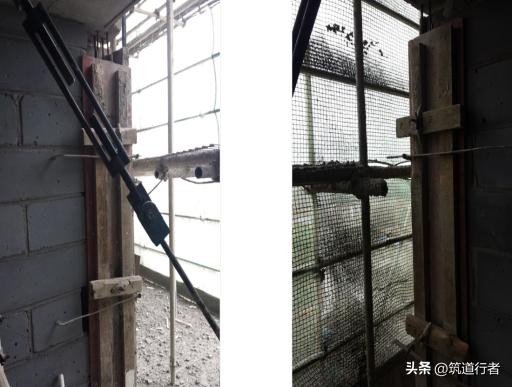

防护栏杆安装

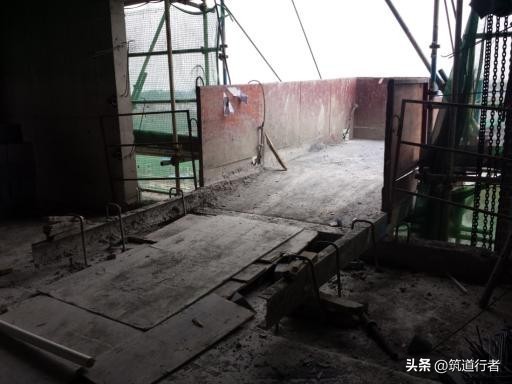

安装卸料平台

模板拆除

清扫

放线

植筋

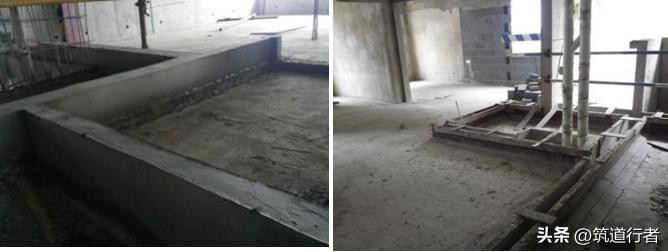

二次混凝土结构施工

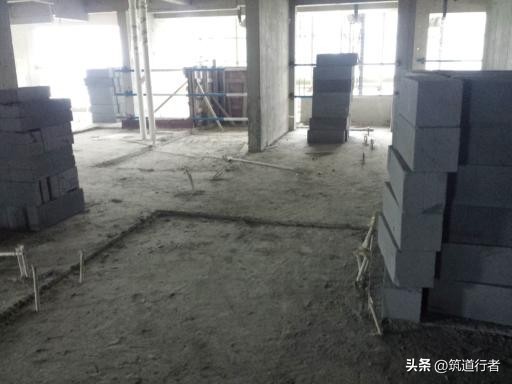

砌体材料转运

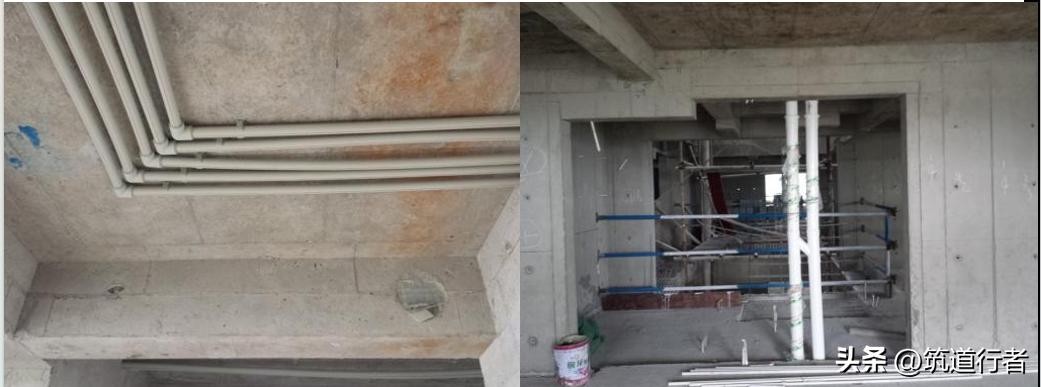

排水立管、消防立管、给水支管安装

N-4层

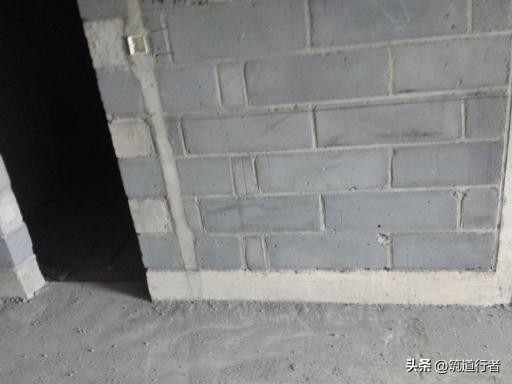

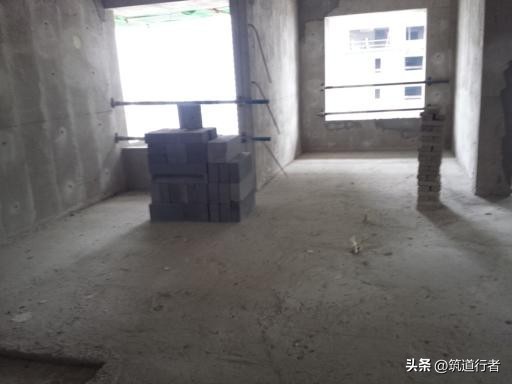

外墙砌体施工

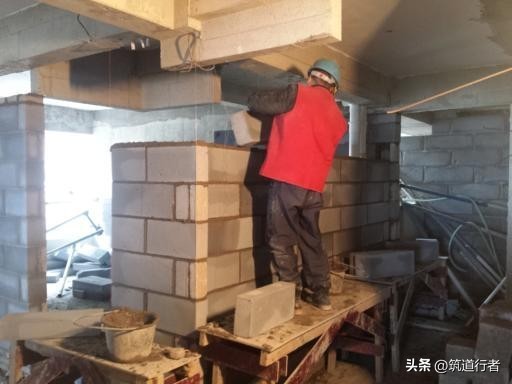

外墙构造柱施工

爬架上行

N-5层

工完场清,安全防护到位

N-6层

施工电梯到位

室内反坎施工

室内砌体材料转运

N-7层

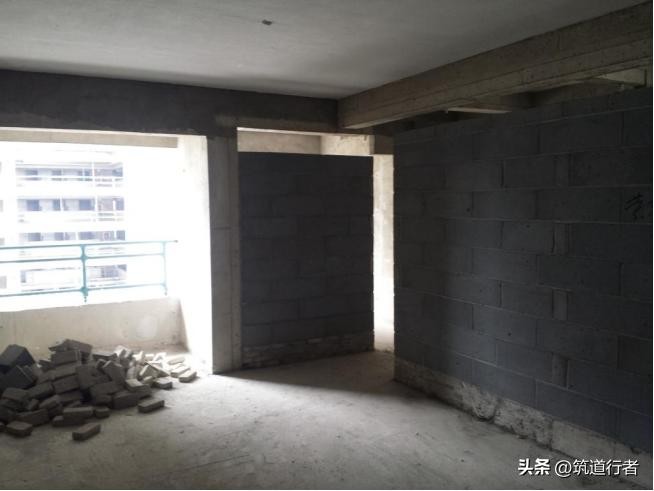

室内砌体施工

N-8层

工完场清

N-9层

安装二次预埋

后塞口

N-10层

安装工完场清

N-11层

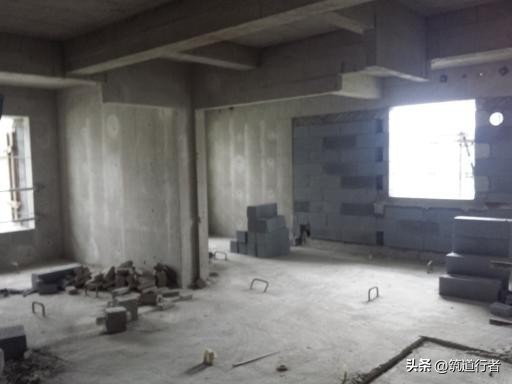

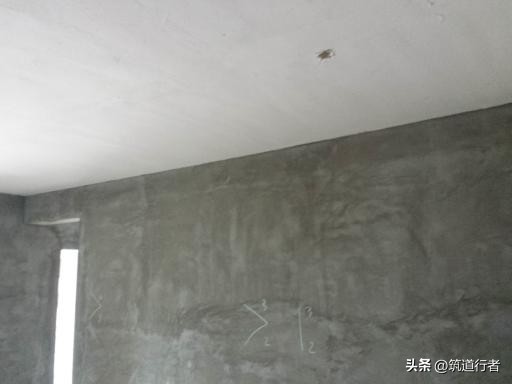

室内抹灰施工

该工艺的成败关键在于"时空管理"能力,要求项目团队具备极强的施工策划能力和现场执行力。
